第21周-百仕威电子(泰国)新建工厂项目简报
股票代码
一、项目概况

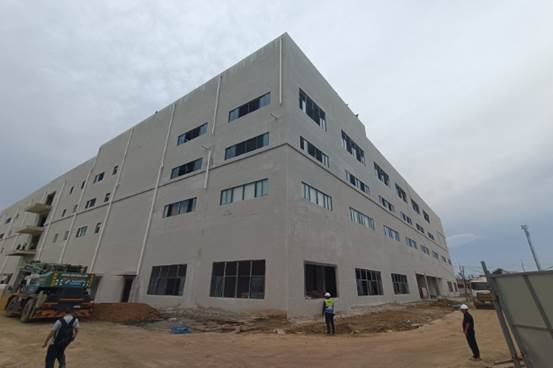

百仕威电子(泰国)新建工厂项目位于泰国巴真府西马哈坡县304工业园,处于泰国繁华的工业中心地带,工厂靠近林查班港(118公里),距离素万那普机场2幼时车程,这确保了公司高效的全球物流配送。由百仕威电子(泰国)有限公司建设,中电二(泰国)有限公司施工,旨在打造全球化的智能节造产品工业园。
二、本周进度

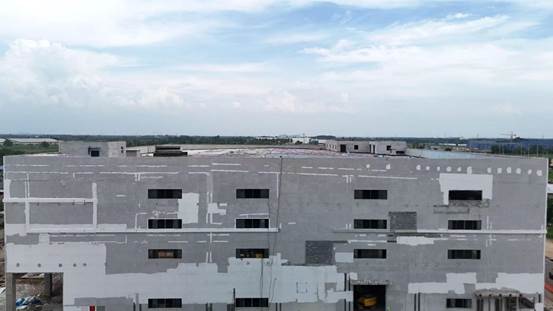

(一)土建工程
抹灰与腻子:一至四层墙体抹灰及表墙腻子实现。
路路与砌筑:南侧、东、西侧路路浇筑实现,北侧施工中(50%);电井砌筑、4#门卫主体、二次机构砌筑抹灰实现,5#门卫二次结构砌筑、围墙栏杆装置实现。
食堂施工:主体实现,一、二层砌筑(除新增墙体)实现,内墙装建中。
墙面腻子:一至四层实现,部门传染处置。

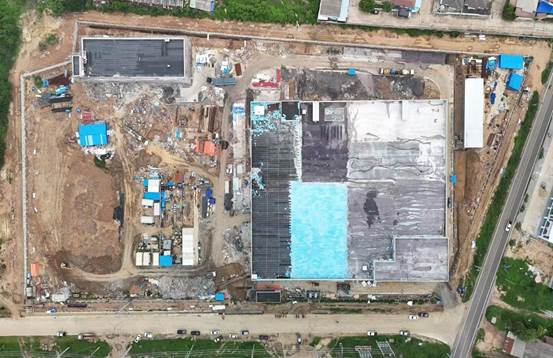

屋面防水:卷材实现,防护;げ憬街65%。
围墙与脚手架:围墙施工实现,表墙脚手架拆除实现。
(二)机电装置工程

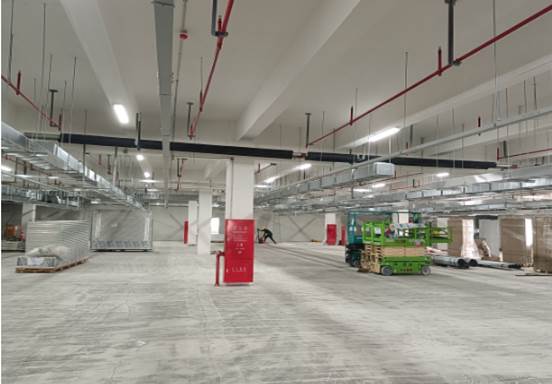

管路与桥架:消防管路及支架装置实现;桥架、配管、装灯进入扫尾阶段。

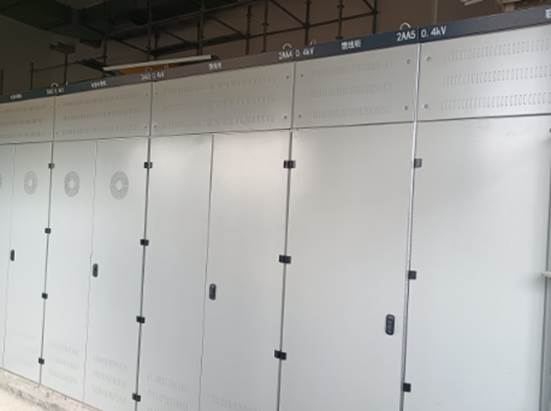

电气基础:配电柜装置实现90%,桥架装置实现90%。
(三)二次干净机电装建工程
地面找平与涂装:

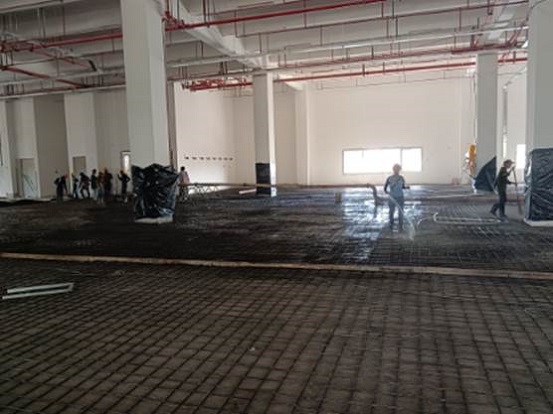

1. 一层:冲压车间地面开挖实现,碎石回填施工70%;收货区、注塑区找平层钢筋绑扎60%,混凝地皮面分区浇筑30%。
2. 二层:混凝土找平层实现;底涂、中涂施工95%;干净区洗面、导电、刮砂、面层施工中;卫生间防水实现,墙面地面贴砖施工中。
吊顶施工:
1. 二层干净区吊顶、隔墙板、门窗、打胶施工实现95%;
2. 二层走廊吊顶、隔墙板施工30%
暖通:
1. 二层所有主支管实现100%;高效风口加工件对接施工30%;
2. 二层空调设备装置60%,对接风管加工中;
3. 至屋面排烟立管装置60%
管路:
1. 二层干净区空调水主管路施工实现100%,支管在施工10%
2. 二层机房空调设备配管20%
3. 二层干净区消防下喷实现80%;消火箱装置配管80%
电气:
1. 二层桥架装置80%
2. 二层干净区照明配管、穿线60%
3. 二层非干净区灯槽装置90%
4. 二层配电柜装置20%
5. 二层自控配管、消防电实现50%
三、累计进杜纂总体进度
累计进度:土建95%,机电装置85%。 总体进度:土建95%,机电装置大部门实现。
