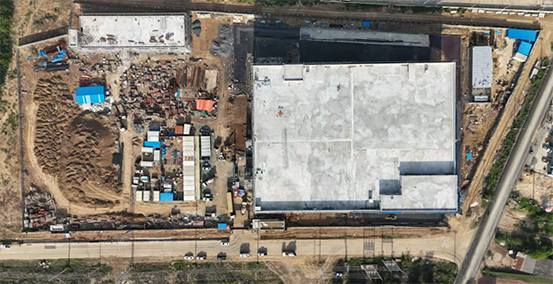

第17周-泰国百仕威新建厂房项目施工进度公示信息
股票代码
一. 项目根基信息
项目名称:百仕威电子(泰国)新建工厂项目
地址:泰国巴真府西马哈坡县304工业园
建设单元:百仕威电子(泰国)有限公司
施工单元:中电二(泰国)有限公司
项目用处:百仕威电子(泰国)有限公司新建厂房项目,位于巴真府西马哈坡县304工业园,用于PCBA行业建设。
二. 进度数据
本周实现
土建:
1、层墙体抹灰实现85%;三层墙体抹灰实现100%;四层墙体抹灰实现50%;表墙抹灰实现90%;
2、东侧污水管及查抄井施工实现100%;西侧水沟开挖实现;
3、门卫二次结构砌筑实现100%;
4、一层二次结构砌筑实现100%;二层砌筑实现50%;
5、一层顶棚涂料喷涂实现80%;三层顶棚涂料喷涂实现95%;四层顶棚涂料喷涂实现90%;
6、屋面防水基层处置实现;
机电装置:

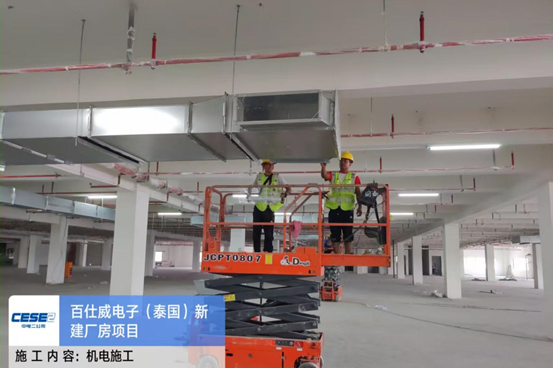

1、一层、二层消防实现90%;三层消防主管实现60%;
2、一层、二层、三层桥架、配管、装灯实现95%
二次干净机电装建:
1、防静电自流平找平层实现;
2、吊顶吊杆施工;
3、分管原资料加工施工
累计进度:土建已实现90%,机电装置实现80%;一号厂房干净机电装建
总体进度:土建已实现90%,机电装置实现
分项进度:主体结构已全数实现,二次结构实现90%,机电装置已实现80% ,2层干净机电装璜装建已启动,找平层已实现,吊顶吊杆施工,风管加工造作;
三. 关键节点:
1、桩基施工实现已于2024年11月5号实现;
2、主体结构封顶已于2025年一季度底实现;
3、下周打算:
一层墙体抹灰实现100%;三层墙体抹灰实现100%;四层墙体抹灰实现100%;表墙抹灰实现100%;
西侧排水沟砌筑实现100%;西侧路路浇筑实现30%;南侧路路浇筑实现80%;
5#门卫二次结构砌筑实现30%;围墙栏杆实现20%;
食堂一层二次结构砌筑实现100%;二层砌筑实现80%;

四层顶棚涂料喷涂实现100%;一层墙面腻子实现25%;二层实现100%;三层实现25%;
1#厂房窗框装置实现95%;防火门门框装置实现80%;
二层、四层消防管路,支架装置实现90%;
一层、二层、三层桥架、配管、装灯实现99%;四层实现40%
